7月14日下午6时50分,集团公司养护中心连霍高速中牟项目经理部养护巡查人员在巡查时发现连霍高速北幅K534+490瓦坡立交桥东桥头第三车道搭板下沉30公分,车辆无法正常通行,存在较大的安全隐患,发现病害情况后,项目经理部施工人员马上冒雨对搭板沉陷处采取应急措施,利用雨布对下沉部位进行遮挡,并在下沉处附近用沙袋防护避免雨水侵入,设置安全作业区,及时封闭三、四车道,保证部分车道通行,并立即上报上级单位,于7月14日下午7时启动突发事件应急预案,同时联合养护管理单位、路产部门、交警部门采取应急处治措施。

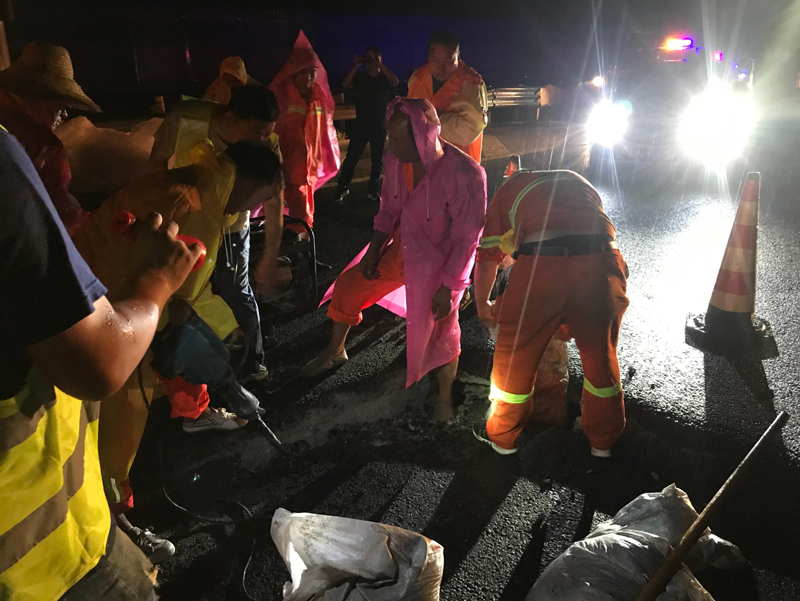

上级单位对待该突发事件高度重视,交通投资集团营运管理部副经理李轶群、高级工程师沈昆,高发公司总工程师王银虎、养护管理部经理何红霞等一行相关领导冒雨迅速赶到瓦坡立交桥梁搭板脱空、断裂现场,靠前指挥,并就应急抢险工作召开了现场会,并制定应急处置方案。经过连夜奋战,截止15日早上6点,提前1个小时完成快速砼浇筑与注浆工作,有效控制险情,并在快速混凝土达到强度后,进行铣刨摊铺处理。
恶劣天气夜间施工,给抢修工作带来了极大的困难和问题,但施工人员克服各种施工困难,利用夜间照明设备加班加点施工,并在安全作业区内配备爆闪灯及高音警报等设备加强对通行车辆的警示。历经19个小时20分钟,于7月15日下午2时20分圆满完成对K534+490瓦坡立交桥搭板沉陷处的抢修工作,下午4点30分恢复全面通车,打赢了此次应急抢险攻坚战。(绿化公司)
